Theo kết quả của Đoàn kiểm tra và báo cáo của UBND tỉnh, cả hai dự án này đều chậm tiến độ, nhiều chỉ số (quy trình xử lý rác đưa vào lò đốt, báo cáo tác động môi trường – ĐTM...) không đúng, chất lượng dự án chưa đảm bảo, hồ sơ, thủ tục còn nhiều thiếu sót.
Tỉnh ủy đề nghị UBND tỉnh chỉ đạo Thanh tra tỉnh kiểm tra lại báo cáo kết quả kiếm tra việc thực hiện 2 dự án nêu trên, sử dụng từ ngữ trong báo cáo chính xác, đúng chuyên môn, đánh giá khách quan. Nếu cần thiết, có thể thuê đơn vị tư vấn đánh giá chuyên môn, khách quan hơn đề xử lý sớm các vướng mắc liên quan đến dự án.
Ông Trần Trí Dũng, Bí thư Tỉnh ủy Trà Vinh đề nghị UBND tỉnh khẩn trương kiểm tra, rà soát kỹ các văn bản, các quy định để báo cáo đề xuất cho phù hợp. “Dự án đã thực hiện chậm tiến độ trên 24 tháng, nếu gia hạn có đúng quy định không?, nhà đầu tư không có vốn, tiếp cận ngân hàng khó khăn thì có nên tiếp tục cho gia hạn không...”, ông Dũng cho hay.
Tỉnh ủy cũng yêu cầu UBND tỉnh xem xét kỹ khi cho gia hạn phải xác định rõ thời gian nào dự án hoàn thành và cân nhắc kỹ lưỡng trước khi quyết định, tuân thủ theo đúng quy định của pháp luật hiện hành.Đối với việc xin trả tiền xử lý đốt rác cho nhà đầu tư, Tỉnh ủy Trà Vinh yêu cầu UBND tỉnh xem xét kỹ lưỡng, nếu phù hợp và đúng quy định của pháp Iuật thì cho giải ngân vốn để nhà đầu tư thực hiện dự án và có văn bản chỉ đạo để UBND TP Trà Vinh thực hiện.

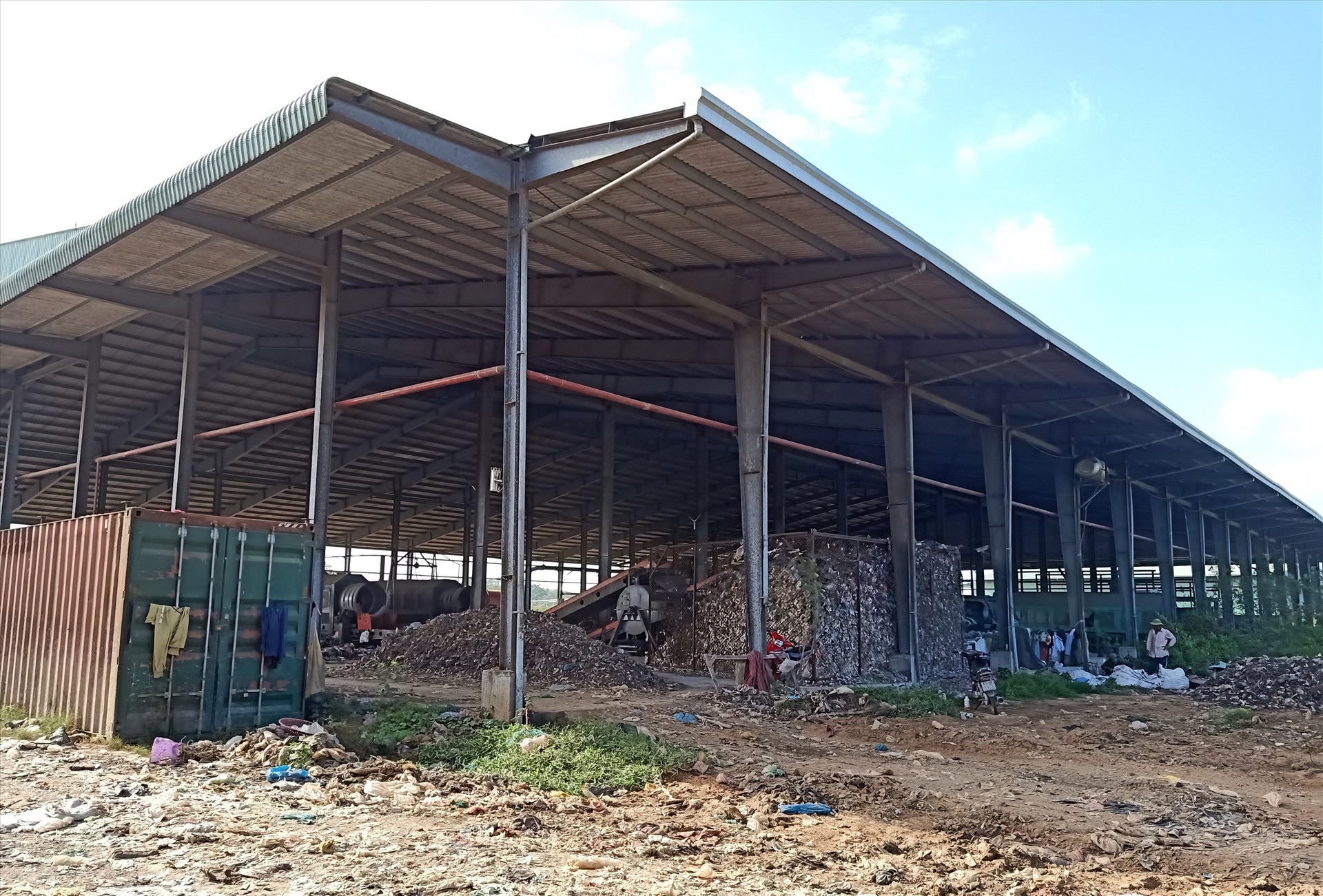

Như Lao Động đã thông tin, Dự án nhà máy xử lý chất thải rắn sinh hoạt tỉnh Trà Vinh được khởi công vào tháng 7.2017, tại ấp Sâm Bua, xã Lương Hòa, huyện Châu Thành, do Công ty TNHH MTV Kỹ thuật công nghiệp năng lượng môi trường Việt Nam (Vina Encorp) làm chủ đầu tư; giai đoạn 1 có công suất xử lý 150 tấn/ngày đêm.
Cuối tháng 3 vừa qua, UBND tỉnh Trà Vinh đã có báo cáo kiểm tra dự án, và chỉ ra nhiều sai phạm. Nhà đầu tư chưa hoàn thành theo hồ sơ dự án và báo cáo ĐTM được duyệt. Đặc biệt, nhà đầu tư có thay đổi, điều chỉnh quy trình công nghệ xử lý rác so với hồ sơ dự án và báo cáo ĐTM. Hệ thống xử lý nước thải không đúng theo công suất, từ thiết kế 100m3/ngày đêm đã giảm xuống còn 50m3/ngày đêm; chưa thi công các bãi chôn lấp tro xỉ…
Vina Encorp cũng là đơn vị trúng thầu thi công “Dự án Xử lý ô nhiễm môi trường” bãi rác TP.Trà Vinh. Ban đầu, Vina Encorp dự thầu bằng 5 lò đốt SH7-1000, công suất 5 tấn/giờ; nhưng sau đó, đã tự ý thay đổi thiết bị, công nghệ đốt thành 11 lò hiệu Sankyo – Nafci, công suất 500kh/giờ và bổ sung 1 lò đốt HTB 100 công suất 100 tấn/ngày. Việc thay đổi này không phù hợp với việc đốt rác cũ nên không hiệu quả kinh tế dẫn đến phải điều chỉnh phương án gây kéo dài thời gian.
Tháng 6 vừa qua, Ban Thường vụ Tỉnh ủy Trà Vinh có cuộc họp, nhưng chưa thống nhất về việc gia hạn dự án, mà yêu cầu các đơn vị có liên quan tiếp tục báo cáo để xem xét. Tuy nhiên, dự án nhà máy xử lý rác cũng đã hết thời hiệu gia hạn theo quy định của pháp luật.
