Chiều 20.10, UBND huyện Đắk Mil, tỉnh Đắk Nông cho biết đơn vị này vừa ban hành thông báo kết luận kết quả kiểm tra, nguyên nhân sự cố sập đổ bờ kè chắn đất, tường rào tại Trường THPT Quang Trung, huyện Đắk Mil, tỉnh Đắk Nông.
Công trình nâng cấp, sửa chữa cải tạo nhà đa năng, nhà hiệu bộ, kè chắn đất, tường rào Trường THPT Quang Trung, huyện Đắk Mil tổng mức đầu tư là 3,29 tỉ đồng. Công trình do Công ty TNHH Tư vấn và Xây dựng Hợp Nhất tư vấn thiết kế; Công ty TNHH Tư vấn xây dựng Nguyên Quang Đắk Nông tư vấn giám sát, quản lý dự án và Công ty TNHH Deco thi công.
Trong quá trình thực hiện dự án các đơn vị tham gia tư vấn thiết kế, tư vấn giám sát, quản lý dự án, thi công dự án đã có nhiều sai phạm. Trước hết, đối với Công ty TNHH Tư vấn và Xây dựng Hợp Nhất trong quá trình thực hiện việc tư vấn thiết kế đã không bám sát thực tế địa hình dẫn đến thiết kế sai. Trong đó, kè chắn đất đã thi công có chiều cao lớn hơn chiều cao thiết kế đã được phê duyệt. Một số vị trí cao hơn từ 0-1,59m so với thiết kế làm mất an toàn công trình.
Đối với đơn vị thi công là Công ty TNHH Deco đã thi công sai thiết kế đã được phê duyệt nhưng không có văn bản báo cáo chủ đầu tư có giải pháp xử lý kỹ thuật. Do đó, việc chiều cao kè chắn đất tăng thêm so với thiết kế ban đầu đã dẫn đến việc làm mất an toàn công trình.
Đối với đơn vị quản lý dự án và giám sát thi công là Công ty TNHH Tư vấn xây dựng Nguyên Quang Đắk Nông cũng không thực hiện đảm bảo quy định. Trong đó, đặc biệt là việc để cho đơn vị thi công xây dựng sai thiết kế đã được phê duyệt. Tuy nhiên, Công ty TNHH Tư vấn xây dựng Nguyên Quang Đắk Nông không kịp thời đề nghị chủ đầu tư tổ chức điều chỉnh thiết kế khi phát hiện sai sót, bất hợp lý về thiết kế khi chiều cao kè chắn đất tăng thêm về thiết kế dẫn đến mất an toàn cho công trình.

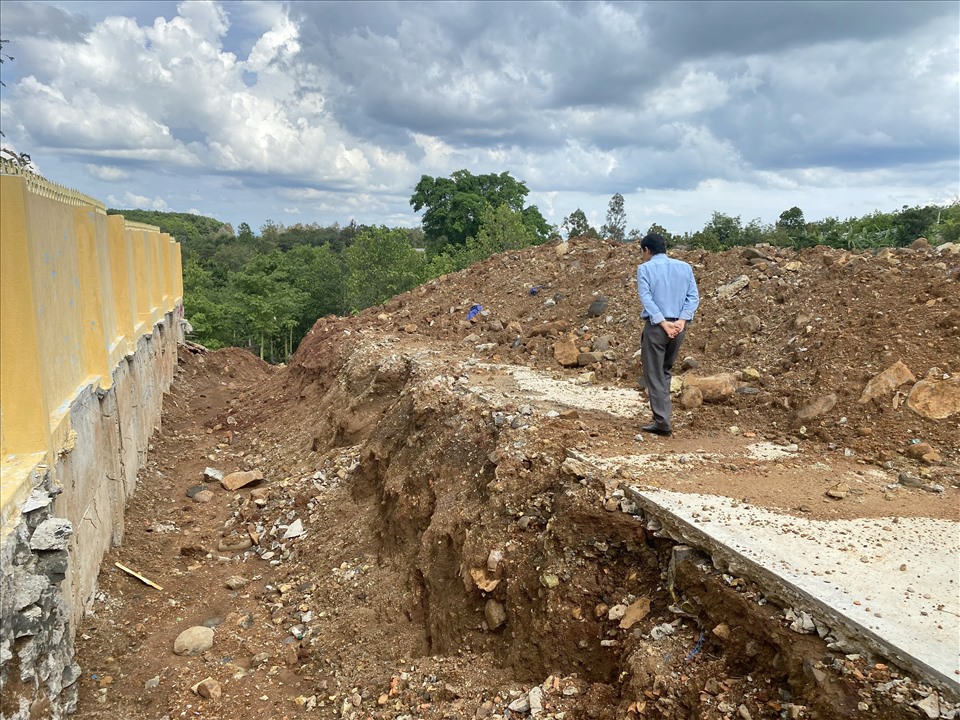

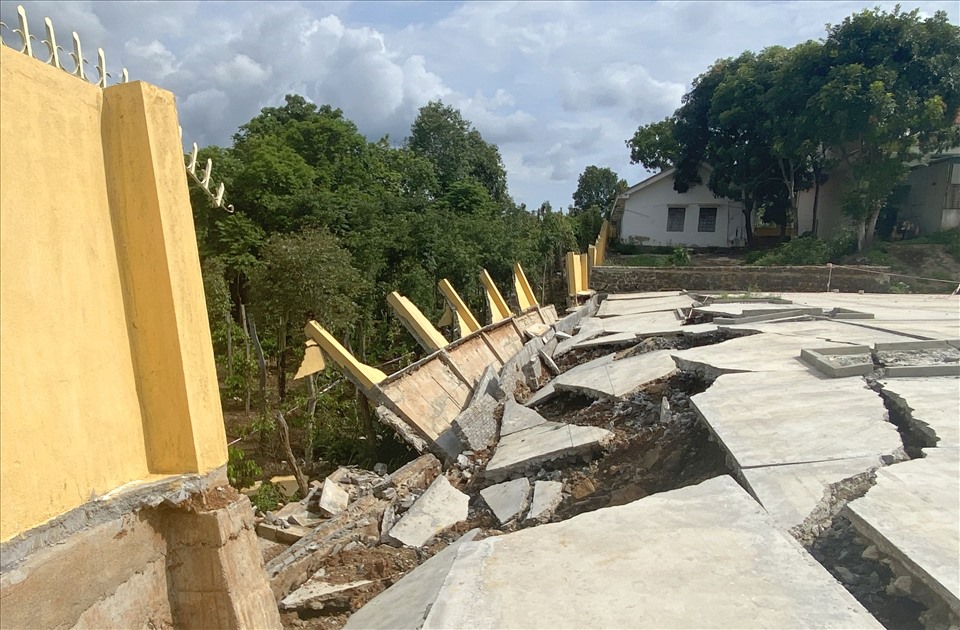

Từ những thực tế trên, UBND huyện Đắk Mil cho rằng, chiều cao kè chắn đất sau khi thi công đã cao hơn chiều cao thiết kế từ 0 – 1,59m. Thế nhưng, kết cấu công trình không thay đổi làm ảnh hưởng tới khả năng chịu lực của kè chắn đất, gây ra sự cố sạt, lở. Ngoài ra, khuôn viên trường THPT Quang Trung, huyện Đắk Mil rộng, khi trời mưa lượng nước nhiều tràn về ứ đọng ở cuối sân kèm theo gió tạo ra áp lực. Mặt khác, cũng do kè chắn đất không đảm bảo an toàn dẫn đến sự cố sạt, trượt, sập đổ kè chắn đất và tường rào.
UBND huyện Đắk Mil đề nghị chủ đầu tư là Sở Giáo dục – Đào tạo điều chỉnh thiết kế hạng mục kè chắn đất, tường rào đảm bảo các yêu cầu kỹ thuật hiện hành. Mặt khác, chủ đầu tư cần tổ chức họp các kiểm điểm, yêu cầu Công ty TNHH Tư vấn và Xây dựng Hợp Nhất, Công ty TNHH Tư vấn xây dựng Nguyên Quang Đắk Nông, Công ty TNHH Deco thi công xác định rõ sai phạm, xử lý trách nhiệm các tổ chức, cá nhân liên quan và khắc phục sự cố.
Trong thời gian tới, UBND huyện Đắk Mil sẽ ban hành quyết định xử phạt vi phạm hành chính trong lĩnh vực hoạt động xây dựng đối với các đơn vị có liên quan theo quy định của pháp luật.
Trước đó, ngày 18.9, Báo Lao Động đã phán ánh Công trình nâng cấp, sửa chữa cải tạo nhà đa năng, nhà hiệu bộ, kè chắn đất, tường rào Trường THPT Quang Trung, huyện Đắk Mil, tỉnh Đắk Nông có tổng mức đầu tư hơn 3 tỉ đồng. Trong lúc chờ nghiệm thu, bàn giao đưa vào sử dụng thì công trình đã bị sụp lún, sụp đổ, gây thiệt hại lớn...
